목차
1. 1. 감리업무 착수 준비
2. 2. 해체계획서 검토
Ⅱ. 공사시행 전 단계 / 1. 감리업무 착수 준비
1.1 - 관련근거 및 기준
건축물 해체계획서의 작성 및 감리업무 등에 관한 기준
제24조(감리업무 착수준비)
① 감리자는 공사착수 전에 다음 각 호의 사항을 관리자로부터 인수받고 숙지하여야 한다.
1. 해체허가서 관련 문서 사본
2. 해체계획서
3. 기타석면조사 완료 사본
4. 기타 감리업무 수행에 필요한 사항
② 감리자는 공사추진 현황 및 감리업무 수행내용 등을 기록한 현환판과 감리원 근무상황판을 설치 하여야 한
다.
1.2 - 주요업무
1) 해체허가서 확인 및 건축물해체허가(신고) 조건을 파악
2) 해체공사 감리 지정내용과 감리업무 지시사항을 파악
3) 해체공사 전 제출서류 확인
가) 해체허가서 (건축물 해체허가(신고) 조건)
나) 해체감리자 지정 처리 확인서
다) 해체계획서(구조안전성 검토보고서, 가시설물 구조계산서, 석면조사결과보고서, 건설폐기물처리계획
서, 석면 공기농도 측정 결과서, 지하매설물 안전조치 협의서 또는 철거 확인서 등)
라) 대상 건축물 도면
마) 그 외 서류
4) 해체계획서를 검토하여 해체공사방법에 대해 파악
5) 감리업무의 필수확인점과 보고시점을 파악하고 감리업무계획을 세움
6) 감리업무 현황판 및 근무상황판 준비
2. 해체계획서 검토
2.1 - 관련근거 및 기준
건축물 해체계획서의 작성 및 감리업무 등에 관한 기준
제25조 (해체계획서 검토)
① 감리자는 관리자가 제출한 해체계획서를 검토하여 해체계획의 보완 또는 변경이 필요한 경우에는 해체작
업자 및 관리자와 협의하여야 한다.
② 감리자는 제1항에 따른 해체계획의 보완 또는 변경에 대한 내용을 지속적으로 기록,관리하여야 한다.
2.2 - 주요업무
1) 해체계획서에 작성된 항목 및 내용을 감리자는 검토하고 보완되거나 변경된 사항을 기록,관리 함
가) 공사의 개요, 관리조직 및 예정공정 등 확인

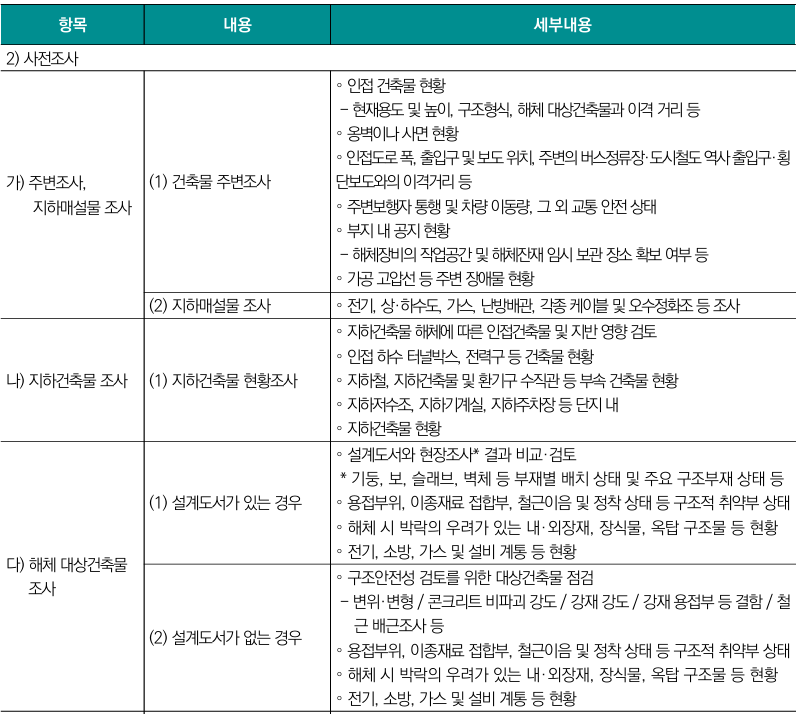

나) 주변환경, 지하매설물, 지하건축물, 해체대상건축물, 유해물질 및 환경공해 조사 등 검토
다) 지하매설물 조치계획, 장비이동 계획, 가시설물 설치계획 검토
라) 작업순서 및 해체공법, 구조안전계획, 구조보강계획, 안전검검표 확인
마) 해체작업자, 인접건축물, 주변통행 및 보행자 안전관리 검토
바) 소음, 진동 등의 관리, 해체물 처리 관리 검토
사) 부지정리계획 확인
아) 폭파에 의한 해체계획 수립의 적정성 등 검토

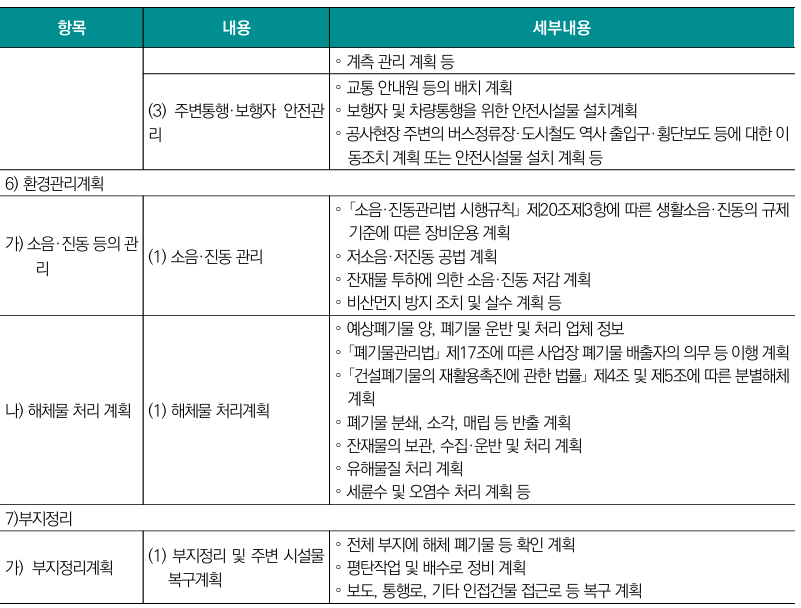

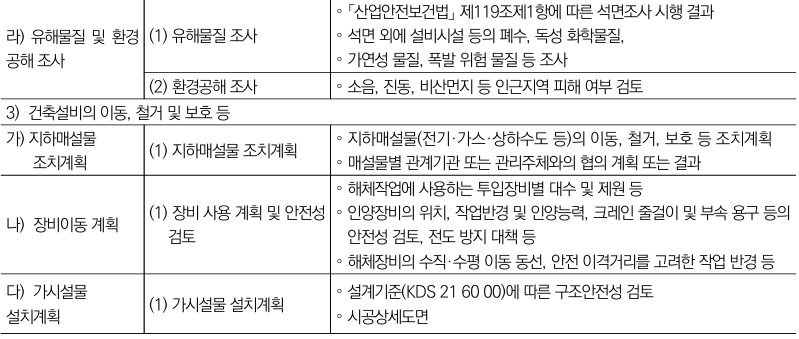

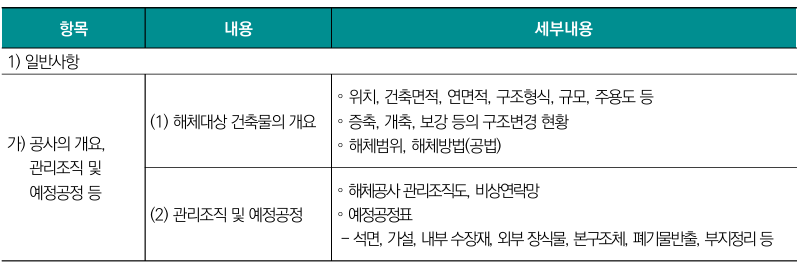

<표2-1> 해체계획서 작성 항목 및 내용

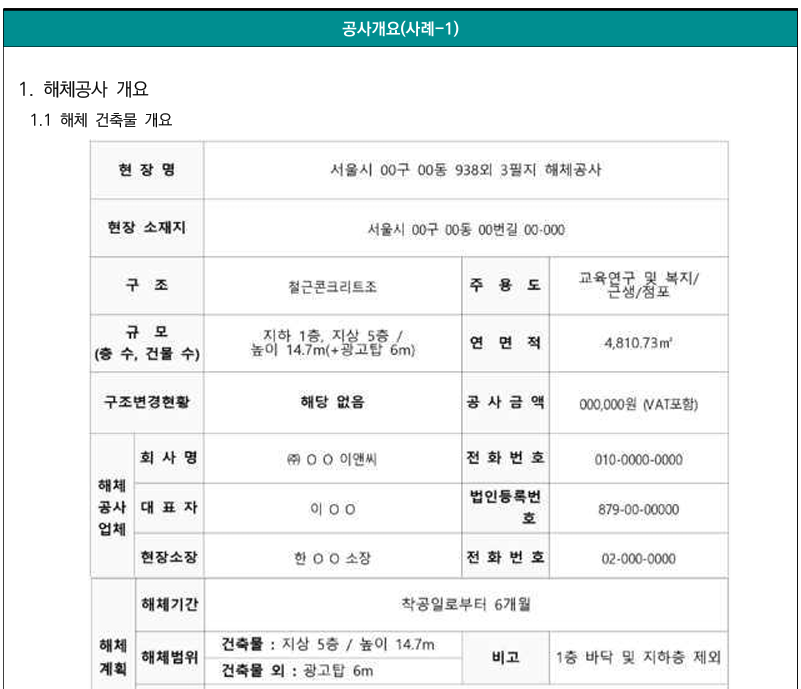

2.3 - 사례 이미지
1) 일반사항 검토
가) 공사의 개요, 관리조직 및 예정 공정 등 확인

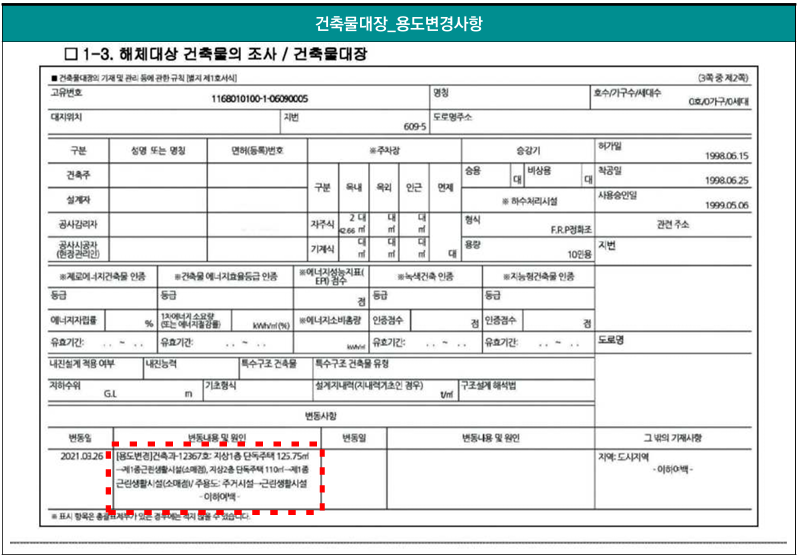

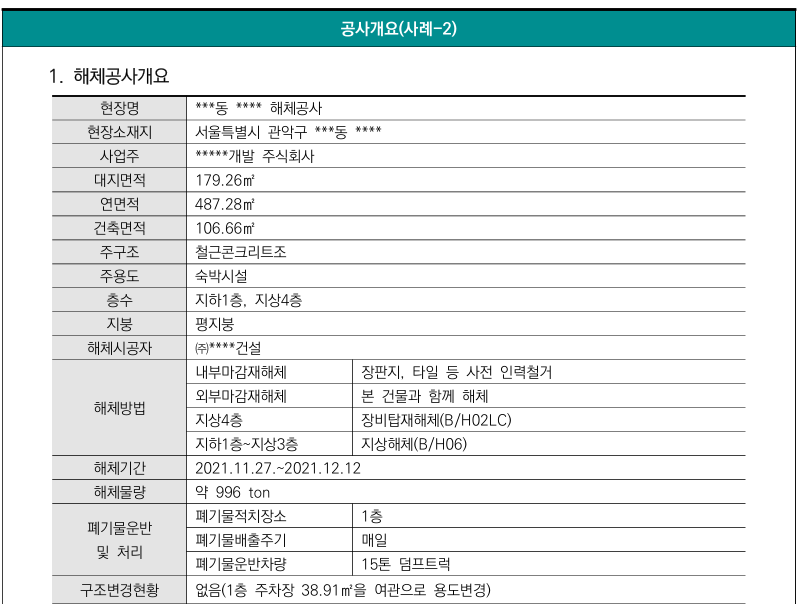

(1) 해체대상 건축물의 개요 확인
(가) 해체대상 건축물 해체계획서 목록표 확인

▷ TIP
- 해체계획서의 작성 및 감리업무 등에 관한 기준(국토교통부 고시 제2022-446호)에 따라 해체계획서 작성 항
목이 적정하게 작성되었는지 확인한다.
(나) 공사개요 작성 항목을 확인
(a) 현장명 : 현장명 (공사명 또는 프로젝트 명)
(b) 현장 소재지 : 도로명주소
(c) 연면적 : ㎡
(d) 건축면적 : ㎡
(e) 구조 : 건축물의 구조형식
(f) 주용도 : 건축물의 주용도
(g) 규모 : 지하 및 지상의 층수 및 최고높이 (단위 : m)
(h) 준공연도 : 건축물대장상 준공연도
(i) 해체기간 : 해체공사 시작시기와 완료시기 ( 년 월 일)
(j) 해체범위 : 금회 건축물 해체공사에서 해체하고자 하는 공사 범위를 명확히 표기
(전체 / 지상층 / 지하층 / 일부해체 등)
(k) 해체공법 : 건축물 해체 시 적용한 해체공법
(l) 공사금액 : 해체공사 금액 (계약금액 등)
(m) 해체시공자 : 해체공사 업체 정보 (회사명, 대표자, 현장대리인, 연락처 등)
(n) 해체계획서 작성,검토자 : 해체계획서 검토나 작성을 수행한 업체 정보
(o) 현장사진(또는 그림) : 해체 대상 건축물의 전경사진, 현장위치도 등
(p) 기타사항 : 기타 필요한 사항이 있는 경우 추가로 작성
▷ TIP
- 금회 해체공사 범위가 명확하게 작성되었는지 확인한다.
- 예정공정과 해체기간의 일치 여부를 확인한다.

▷ TIP
- 건축물대장의 변동내용 및 원인 항목을 확인하고 해체공사에 미치는 영향을 검토한다.
(2) 관리조직 및 예정공사 확인
(가) 관리조직은 아래의 항목을 참고하여 해체공사를 위한 관리조직을 세부적으로 확인하되, 해체공사
관련 참여자 및 기술인을 모두 포함하여 확인
-----------------------------
■ 관리조직 항목 확인

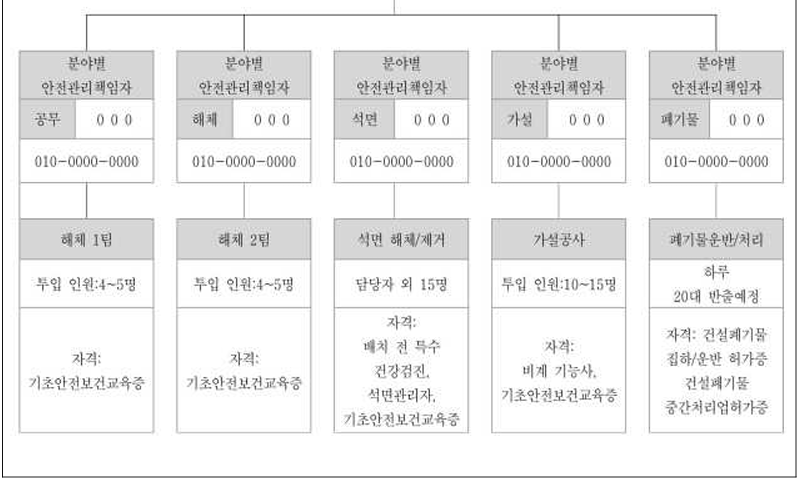

(1) 현장 관리조직도
- 본사(PM) 담당자, 현장소장, 공종별(해체, 가설, 폐기물 등) 책임자 등

(2) 내부 비상 연락망
- 해체계획서 작성,검토자, 감리자, 발주자, 시공사 등

(3) 외부 비상연락망
- 경찰서, 소방서, 매설물 유관기관, 허가권자, 인근병원 등
------------------------------

▷ TIP
- 실제 현장에 선임된 작업자의 정보가 작성되었는지 확인한다.

▷ TIP
- 현장소장은 내,외부 비상연락망을 확인하고 현장에서 사고발생 시 신속하게 대처할 수 있도록 해야한다.
- 현장소장은 현장에서 발생하는 사고에 대해 유관기관과 긴밀히 보고 또는 연락하며 2차적인 피해가 발생하
지 않도록 한다.

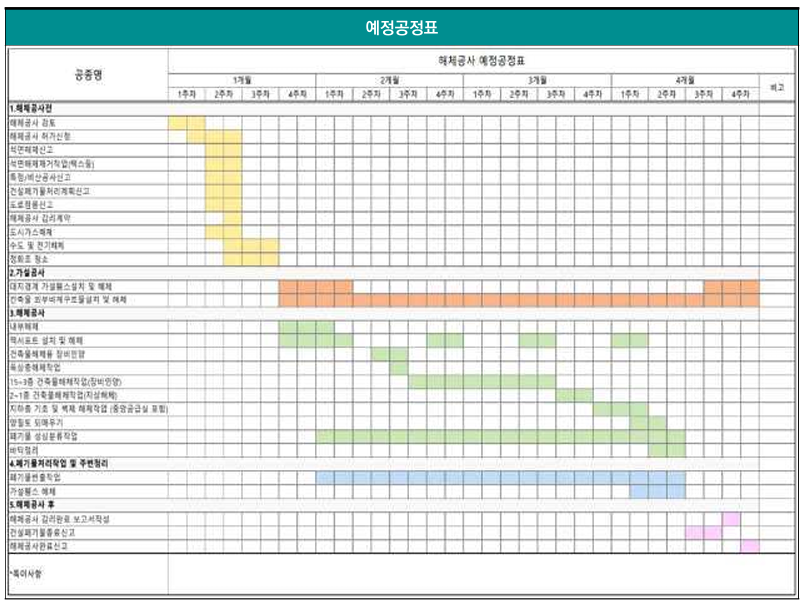

(나) 예정공정표는 아래의 항목을 참고하여 주공전선으로 표시한 해체공사의 진행과정을 검토하고 세부
적으로 해체공법, 장비, 일정계획 등의 실현 가능성을 고려하여 해체공사 예정공정표 확인
---------------------------
■ 예정공정표 항목 확인
(1) 착공 전 준비사항
- 석면조사 결과 및 석면해체 완료 여부 확인 (석면농도측정 결과 확인 포함)
- 해체계획서 (국토교통부 고시 기준 준수)
- 해체계획 인허가
- 해체공사 감리자 배정 및 선임
(2) 가설공사
- 가설울타리
- 가설전기, 가설용수, 가설사무실 등
- 가설통로 및 계단
- 외부 가설비계 및 방진망
- 세륜기
(3) 내,외부 해체공사
- 내부 소 구조물 해체
- 내부 소각 폐기물 해체
- 외부 낙하 우려가 있는 자재 (석재, 유리, 간판 등) 해체
(4) 구조물 해체공사
- 보강재 (잭서포트 등) 설치작업
- 해체장비 인양작업
- 옥탑층 / 지상층 / 지하층 해체
- 잔재물 수시반출
- 해체장비 하역작업
- 보강재(잭서포트 등) 회수작업
(5) 기타 해체공사
- 기초 콘크리트 해체 등
(6) 폐기물 상차 및 운반처리
- 지정 폐기물 (석면 등)
- 소각 폐기물
- 건설 폐기물 (고재 포함)
(7) 기타공사 (필요시 작성)
(8) 준공준비
- 부지정리
- 준공검사
------------------------

▶ TIP
- 공정의 순서와 공종별 일정이 적절한지 확인하고 누락된 공정이 없는지 확인한다.
- 석면이 있는 건축물의 경우, 석면해체 완료 이후에 본 공정이 착수되도록 계획이 수립되었는지 확인한다.

'해체공사 감리업무 매뉴얼' 카테고리의 다른 글
해체공사 감리업무 매뉴얼② 공사시행 전 단계③ (0) | 2025.03.27 |
---|---|
해체공사 감리업무 매뉴얼② 공사시행 전 단계② (0) | 2025.03.26 |
해체공사 감리업무 매뉴얼① 일반사항⑨ (0) | 2025.03.26 |
해체공사 감리업무 매뉴얼① 일반사항⑧ (0) | 2025.03.25 |
해체공사 감리업무 매뉴얼① 일반사항⑦ (0) | 2025.03.24 |
